Nos références

20+
Ans expérience

10+
Partenaires clés suisses

Depuis 2014
Des références avec majors du secteur

Projets complexes : design & build, revamping, bâtiments neufs multi-étages, cycles complets études-commissioning-maintenance

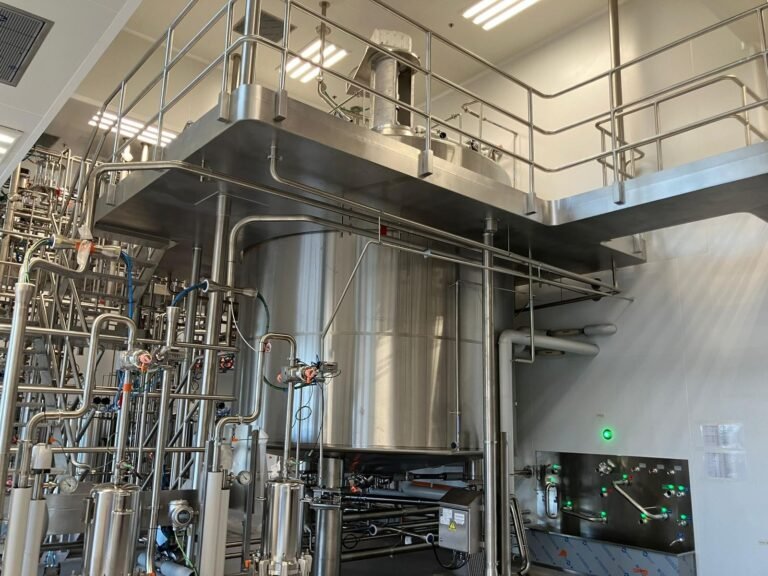

Major de la Biotech - Arc Lémanique

Bâtiment R&D | Tuyauterie industrielle et pour fluides propres

Contexte :

  • Création de 5 points de prélèvement sur une boucle WFI froide existante et modification des réseaux gaz (N2, O2, CO2, PCA) pour connexions sur équipements

Mission MTCI-COEO :

  • Intégration du routing dans l’existant (prises de cotes sur site, modèle 3D)
  • Génération des isométriques
  • Préfabrication et montage
  • CND (contrôles non destructifs)
  • Traitement chimique (décapage, passivation)
  • SAT (Site Acceptance Test : protocoles et tests)
  • DOE (Dossier d’Ouvrage Exécuté)

Durée : Juin – août 2024 (3 mois)

Résultats : Projet livré dans les délais, réception sans réserves, client satisfait de la réactivité et qualité d’exécution.

Client pharma en Suisse Romande

Nouveau Bâtiment de Production | Tuyauterie industrielle et pour fluides propres

Contexte :

  • Nouveau bâtiment de production : construction de 4 réseaux en acier inoxydable
  • Fluides : 3x GMP (eau purifiée, air comprimé propre, azote gazeux propre) + 1x non-GMP (vide)

Ampleur projet :

  • 1,4 km de réseaux
  • Budget : 1 300 kCHF
  • Durée : Juin 2025 – juin 2026 (12 mois)

Mission MTCI-COEO :

  • Génération des isométriques à partir d’une maquette d’exécution
  • Préfabrication et montage
  • CND
  • Traitement chimique
  • SAT
  • DOE

Résultats : Livraison conforme planning, respect stricte cGxP, documentation complète pour qualification.

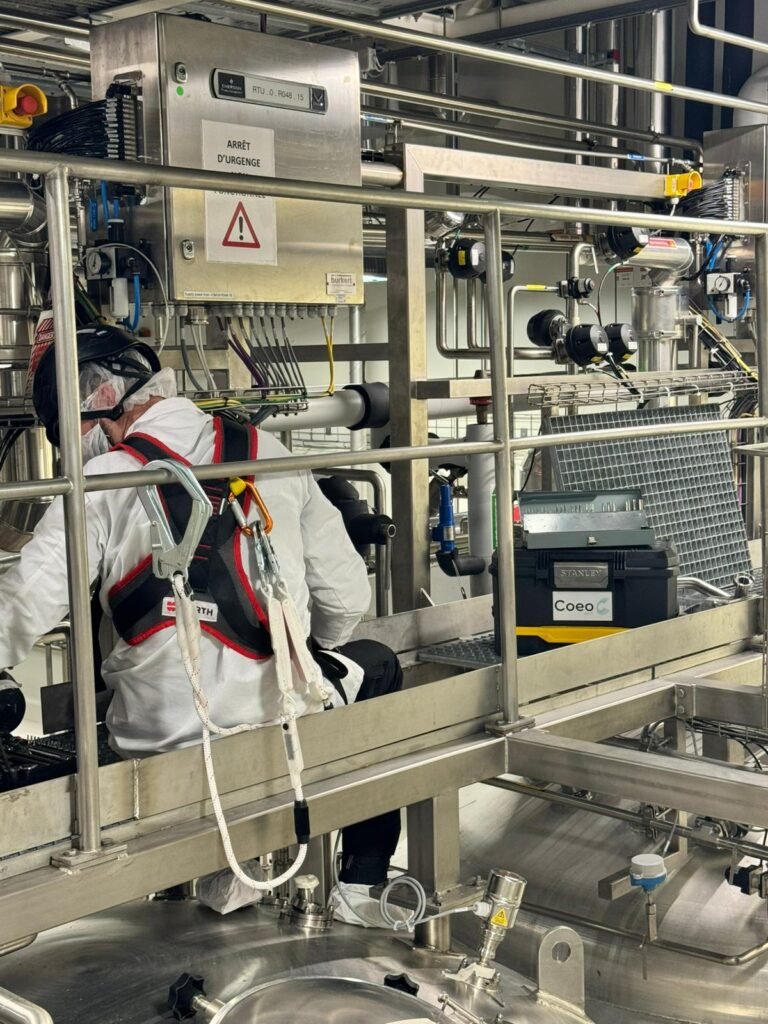

UCB

Bâtiment Immuno | Maintenance d’utilités propres et d’installations industrielles

Contexte :
  • Bâtiment Immuno : zones Buffer, DSP et USP
  • Maintenance planifiée d’équipements process
Interventions :
  • Remplacement des membranes sur vannes pneumatiques et manuelles (Gemü et GF)
  • Remplacement des joints sur connectiques (joints toriques, joints tri-clamp)
  • Réglages de course sur vannes manuelles
  • Réglages des boîtiers d’indicateur de position sur vannes pneumatiques
  • Clôture des OT (Ordres de Travail)

Équipes déployées en renfort des équipes UCB :
  • 6 personnes, 3 semaines (novembre 2024)
  • 5 personnes, 1 semaine (mars 2025)
  • 3 personnes, 1 semaine (septembre 2025)
  • 6 personnes, 3 semaines (octobre-novembre 2025)

Résultats : Maintenance réalisée avec succès, équipements remis en service conformément au planning du client, traçabilité documentaire complète.

Major de l'Horlogerie - Suisse Romande

Coordination Multi-Technique | Salle Blanche

Contexte :

  • Coordination Multi-Technique en fin de construction (cloisons, finitions, serrurerie, HVAC, électricité, automation)
  • Problématiques : Retard planning, problèmes qualité, préparation à mise en service/qualification

Intervention MTCI-COEO :

  • État des lieux documentaire et terrain (17/09/2024 : 905 réserves identifiées)
  • Mise en place de notre coordination technique et spatiale avec focus avancement et qualité
  • Organisation des actions terrain et planning selon jalons clé : installation machines, tests d’étanchéité, qualification
  • Gestion de l’arrêt technique pour lever les réserves restantes

Durée intervention : 3 mois (sept – nov 2024)

Résultats : Réduction drastique des réserves (905 → 220 en 2 mois), maîtrise du planning recouvrée, préparation qualification réussie, client reconnaissant de notre intervention structurante.

Votre projet mérite une expertise éprouvée.
